中央空調安裝必須根據通風與空調工程分類項目的施工工藝,做好施工技術、施工組織、施工質量、施工安全等工作,嚴格對工程安裝過程進行質量控制,確保施工質量達到設計和相關規范要求。

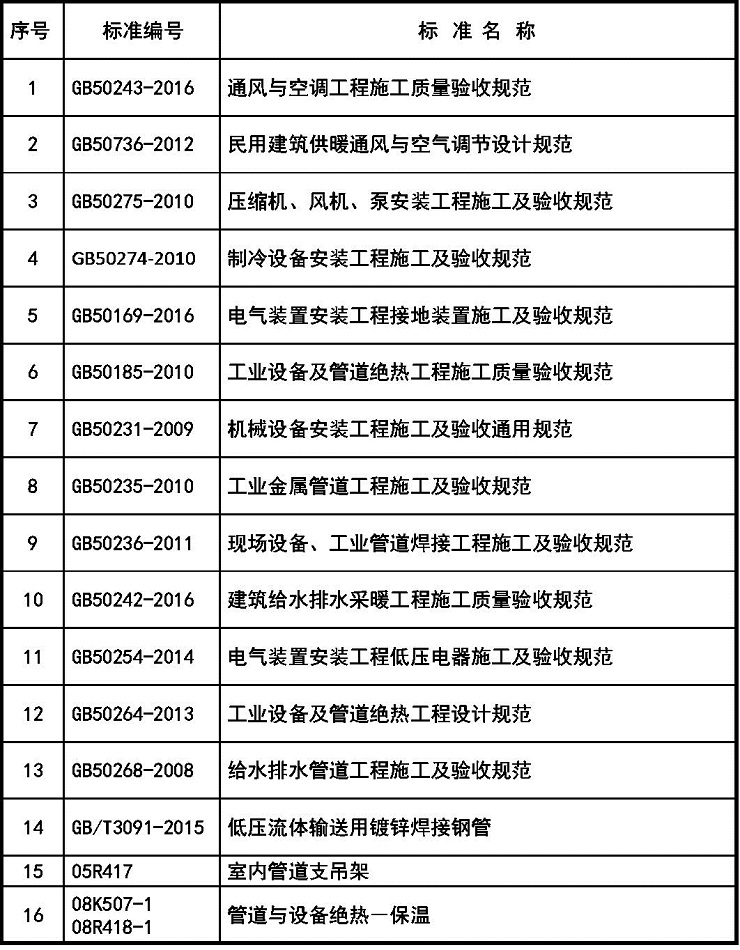

中央空調工程安裝除了滿足施工設計文件、圖紙的規定與要求外,還必須遵行下列相關標準和規范:
中央空調水系統的安裝分為下列四個分類項目:
1、水系統管道及附件安裝
2、防腐、保溫
3、水系統設備安裝
4、水系統的調試、測定與調整
空調水系統管道及附件主要包括:
1、空調冷(熱)水管道
2、空調冷卻水管道
3、空調冷凝水管道
4、閥門及管配件
水系統管道及附件安裝:
管道支、吊架安裝:
一、管道支、吊架安裝要求
1、管道支、吊架的型式、位置、標高必須符合設計或05R417“室內管道支吊架“等技術標準的要求。
2、管道支、吊架如果固定在建筑結構上,不能影響結構的安全。
3、合理間距:管道支、吊架除承載管道重量外,還承載管道內水重和保溫材料重量。

1)鋼管支、吊架最大間距:
2)采用卡箍連接的鍍鋅鋼管支、吊架最大間距:

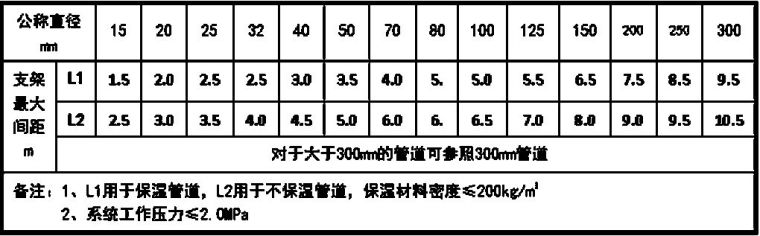

3)PP-R管、PVC排水管支、吊架最大間距:
通常水平管0.8m-1m,立管1.5m-2.0m,每支立管支架不得少于兩個,水平管間距過大會產生撓曲,形成氣阻,會嚴重影響水流暢通。
二、管道支、吊架安裝型式
1、承重防晃管架
1)機房內設備在開機和停機過程中,水管內水的流動和設備振動會引起對連接管道劇烈晃動。在機房內總、干管需承受設備運行時的晃動,管架應采用吊架或落地式承重防晃管架。
2)水平支管采用單桿吊架時,在管道起始點、閥門、彎頭和長度每隔15m處也應采用承重防晃管架。
2、減振管架
主機、水泵等設備是空調水系統主要噪音源,為防止噪音和振動通過管道傳遞,與設備連接的管道須采用彈簧或橡膠減振管架。
3、滑動支架
1)熱膨脹或冷收縮引起位移的管道,須設置滑動支架。
2)活動支架不應妨礙管道的熱移位。管道在支架橫梁或支架滑動時,支架或支座不應出現水平偏斜,倒塌或卡住管道。
3)有熱移位的管道,其活動支架應安裝在位移的相反方向,具體位置可按設計要求或采取位移之半偏斜安裝。
4、導向支架
1)豎井內的立管須每隔2~3層設置一個反向導向支架,使支架與管道接觸緊密。
2)導向支架的滑動面應潔凈平整,不得有歪斜和卡澀現象。
三、管道支、吊架安裝要點

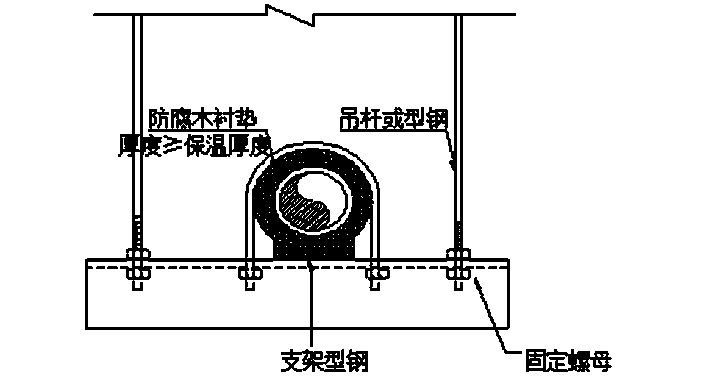

1、保溫管道與支、吊架之間應設置絕熱襯墊,防止管道冷量(或熱量)通過支、吊架傳遞,造成冷量(或熱量)損失。
2、絕熱襯墊必須能承載管道重量,同時滿足消防要求采用不燃、難燃的絕熱材料,一般采用經防腐處理的木襯墊。
3、絕熱襯墊厚度必須≥保溫材料厚度,寬度>支吊架支承面寬度。
4、管道與設備連接,與其連接的管道應設置獨立支、吊架,防止管道重量附加在設備上,損毀設備。
5、支、吊架應與管道接觸緊密,安裝應平穩牢固。
6、安裝在層高不大于5米的立管,管卡每層必須安裝一個,層高大于5米每層不少于2個。
管道加工:
一、管道下料
1、鋼管下料方式
–切割機加工
–氧氣—乙炔氣割加工
–交流焊機加工
–管割刀、專用切割設備加工
2、塑料管道下料方式
–塑料管道下料采用專用管割刀切割
3、管道端面檢查

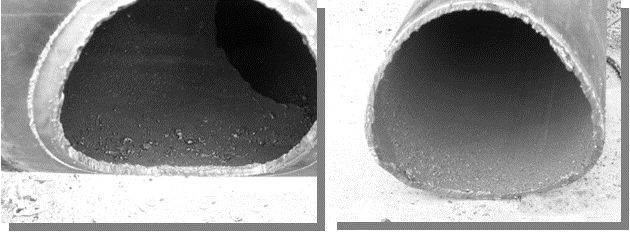

1)管道下料后應檢查切口端面是否到達要求,其表面應平整、無裂紋、重皮、毛刺、凹凸、縮口、熔渣、氧化物、鐵屑等。
2)切口端面傾斜偏差不應大于管道外徑的1%,且不得超過3mm。
二、管道端口處理
1、金屬管道對接焊口的組對和坡口、焊縫形式應遵守相關規范中規定(見下圖)。
2、用氧氣—乙炔氣割加工坡口,必須除去坡口表面的氧化物,并打磨平整。
3、螺紋連接、卡箍連接或采用熱熔連接的管道,切割后的應將管材端面毛邊和毛刺去除,清除連接端面污物,確保管道連接嚴密。

管道焊接坡口形式:
三、螺紋加工
1、鍍鋅鋼管螺紋加工,一般用電動或手動套絲機進行套絲。
2、螺紋加工后檢查螺紋質量,表面是否清潔、規整,斷絲或缺絲不得對于螺紋全扣數的10%。
四、管道開孔
1、管道開孔應在管道安裝前進行,管道開孔后,開孔部位的熔渣、鐵屑會大量附著在管道底部,必須及時清理干凈。
2、管道內的熔渣、鐵屑等雜物易沉積在水平管道底部,為減少雜物進入末端設備,與之相連的支管同與水平干管相連時,宜從水平干管頂部和側面開孔連接,盡可能避免從管道底部開孔連接。
管道布置:
一、管道布置
1、布置原則
1)系統阻力小、施工方便、經濟合理、整齊美觀。
2)多管布置在同一空間內有沖突時,一般情況下,小管道應避讓大管道,次要管道應避讓主要管道,有壓管讓無壓管,低壓管讓高壓管。
3)空調設備與管道不能強行對接,與設備的接管必須為柔性接口。
2、管道布置應考慮施工和維護空間
1)管道布置須考慮閥門、儀表等觀察、運行維護的方便,不妨礙其他設備、配件的運行維護和檢修。
2)管道與管道,管道與設備以及管道與墻壁之間,應有適當的間隔。一般以管道的零部件或閥門(包括保溫層)的最高點離設備(或管道,墻壁)1-3cm為定。
3、坡度
1)管道安裝時應注意管道的流向和坡度,空調供、回水管一般設置0.003坡度,供水管坡向與管內介質流向相反,回水管坡向與介質流向相同。
2)水管的布置不應有局部向上凸起現象,以免產生“氣囊”,阻礙液體的通過。在水平干管末端、系統最高點和容易聚氣的地方設置排氣裝置,排出系統內空氣。
二、管道就位
1、將預制好的管段對號入座,根據管段的長度、重量,選用適當的滑車或手、電動葫蘆起重吊裝,安放到支、吊、托架上。
2、管道就位須采取臨時固定措施,找好坡度,實施制定的連接工藝方式。
管道安裝:
一、空調水系統管道材質(詳見附表)
1、無縫鋼管
2、焊接鋼管
3、熱鍍鋅鋼管
4、PP-R管
5、PVC或UPVC排水管
二、管道連接形式
1、焊接:無縫鋼管、焊接鋼管采用焊接,氧氣-乙炔焊一般應用壁厚≤2mm、公稱直徑≤32mm的管道,電弧焊適用壁厚>1.5mm的管道。
2、螺紋連接:DN≤100熱鍍鋅鋼管采用螺紋連接(DN>100時采用卡箍式、法蘭或焊接連接),宜用于工作壓力≤0.8Mpa管道、閥門之間的連接。
3、熱熔連接:適用于PP-R管。
4、粘接:適用于PVC或PVC-U排水管。
三、鋼管焊接
1、鋼管焊接應按照GB50236-2011“現場設備、工業管道焊接工程施工及驗收規范”等技規范進行操作。
2、鋼管焊接應由專業焊工操作,持證上崗。
3、焊接接材料的品種、規格、性能應與管道材料對應,符合規范要求。
4、管道焊接前,對焊接表面的污物及時清潔,確保焊接質量。
5、管道對接焊縫不得出現在套管、墻壁、樓板等無法觀察部位,與墻壁、樓板或支、吊架的距離保持在5cm以上。
6、焊接后及時清理掉焊接部位焊渣,對焊縫進行外觀檢查。焊縫表面和熱影響區不得有裂紋、過燒現象;焊縫表面不得有氣孔、夾渣。
7、鍍鋅鋼管焊接會造成焊接部位鍍鋅層氧化,焊接部位表面及時進防腐處理
四、法蘭連接
1、在管道與法蘭連接前,應在自由狀態下,檢查法蘭的平行度和同軸度。法蘭對接面之間應保持平行并同軸,避免連接面歪斜,形成滲漏。
2、法蘭連接螺栓應使用同一規格,安裝方向一致,螺栓緊固時要對稱均勻,緊固后長度不大于2倍螺距。
3、法蘭密封面要加設襯墊,襯墊品種、規格、厚度要滿足使用要求。
五、鍍鋅鋼管螺紋連接
1、鍍鋅鋼管螺紋連接應按照GB50235-2010“工業金屬管道工程施工及驗收規范”等技術規范進行操作。
2、螺紋接口處須填加填料,一般在外絲部位纏麻絲、涂白厚漆或涂樹脂,保證連接處密封嚴密,防止滲漏。
六、PP-R管熱熔連接
1、PP-R管熱熔連接應按照GB50268-2008“給水排水管道工程施工及驗收規范”等技術規范操作。
2、切割PP-R管材,必須使端面垂直管軸心線,用潔凈棉紗檫凈管材或管件連接面上的污物。
3、PP-R管與管件承插熱熔連接時,必須使用專用熱熔機具。
4、PP-R管施工時注意掌握熱熔時間和承插時的力度:熱熔時間過短,易造成連接不緊密形成滲漏;熱熔時間過長或承插時力度過大,易使管道內壁形成熔接圈,造成內壁過流面積縮小,阻礙水流通過。
5、PP-R管熱熔連接完成24小時后,方可進行灌水和管道水壓試驗。
七、PVC排水管粘接
1、PVC連接接應按照GB50268-2008“給水排水管道工程施工及驗收規范”等技術規范操作。
2、PVC管材與管件要規格一致,配合緊密,如果間隙過大易形成滲漏。
3、PVC管材粘接要采用專用膠水,膠水存放要避免長時間暴露在空氣中,以免揮發變質。
4、粘接用膠水不得使用變質或過期產品,以免連接處滲漏。

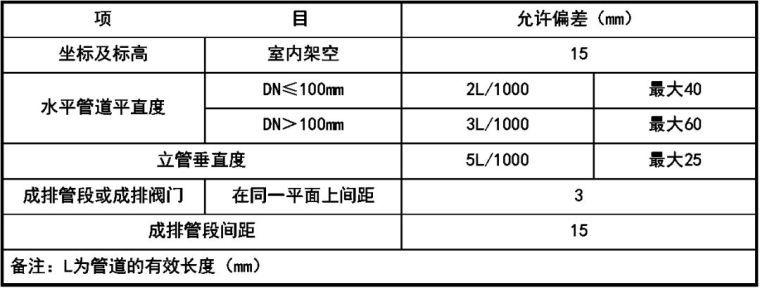

八、管道安裝允許偏差
